Budowa morskiej farmy wiatrowej to nie tylko stawianie turbin na morzu. Zanim popłynie pierwszy prąd, mija zwykle od 7 do 11 lat – a sama praca na wodzie zajmuje z tego ledwie około dwóch. Resztę pochłaniają pozwolenia, badania dna i środowiska, projektowanie, kontrakty i finansowanie. Dobrze pokazuje to pierwsza polska farma Baltic Power: pierwsze decyzje lokalizacyjne dla polskich projektów zapadały jeszcze w latach 2012-2013, a prąd popłynął dopiero 10 lipca 2026 roku. Ten tekst rozkłada cały proces na etapy, tłumaczy, ile trwa każdy z nich i co najczęściej go opóźnia.
Najważniejsze fakty
- Cały cykl powstania morskiej farmy wiatrowej trwa zwykle 7-11 lat. Najdłuższy jest etap rozwoju i pozwoleń (3-5 lat), a sama budowa na morzu zajmuje około dwóch lat.
- Dwa kluczowe kamienie milowe to finalna decyzja inwestycyjna (FID), po której rusza budowa, oraz data pierwszego prądu i oddania do eksploatacji (COD).
- W Polsce projekt musi zebrać komplet decyzji: pozwolenie lokalizacyjne (PSZW), decyzję środowiskową, umowę przyłączeniową, pozwolenia na budowę oraz prawo do wsparcia (CfD).
- Budowę na morzu prowadzi się w ściśle określonej kolejności i tylko w oknach pogodowych, co czyni harmonogram zakładnikiem warunków na Bałtyku.
- Baltic Power (76 turbin po 15 MW, około 130 km²) przeszedł od finalnej decyzji inwestycyjnej jesienią 2023 roku do pierwszego prądu w lipcu 2026 roku.
Nota redakcyjna
Stan na sierpień 2026. Podane czasy trwania to wartości orientacyjne, typowe dla europejskich projektów – konkretny harmonogram zależy od lokalizacji, procedur administracyjnych i dostępności statków. Dane o polskich projektach pochodzą z komunikatów inwestorów i publikacji branżowych.
Ile trwa budowa morskiej farmy wiatrowej?
Od pomysłu do pierwszego prądu mija zwykle od 7 do 11 lat. Z tego 3-5 lat przypada na rozwój i pozwolenia, 1-3 lata na projekt i przygotowania, a około 2 lata na właściwą budowę na morzu. Potem farma pracuje przez 25-30 lat. To, co potocznie nazywa się budową, jest więc tylko jednym z etapów – i wcale nie najdłuższym.
Największą część czasu zabiera to, czego nie widać: uzyskiwanie pozwoleń, wieloletnie badania środowiskowe i geotechniczne oraz domykanie finansowania. Właściwa faza morska, choć technicznie najbardziej wymagająca, jest stosunkowo krótka, bo wszystko jest wtedy zamówione, wyprodukowane i czeka w porcie na dobrą pogodę. Dlatego opóźnienia rzadko biorą się z samego montażu – częściej z procedur, kolejki po przyłączenie do sieci albo z dostępności wyspecjalizowanych statków.
Etapy powstawania morskiej farmy wiatrowej

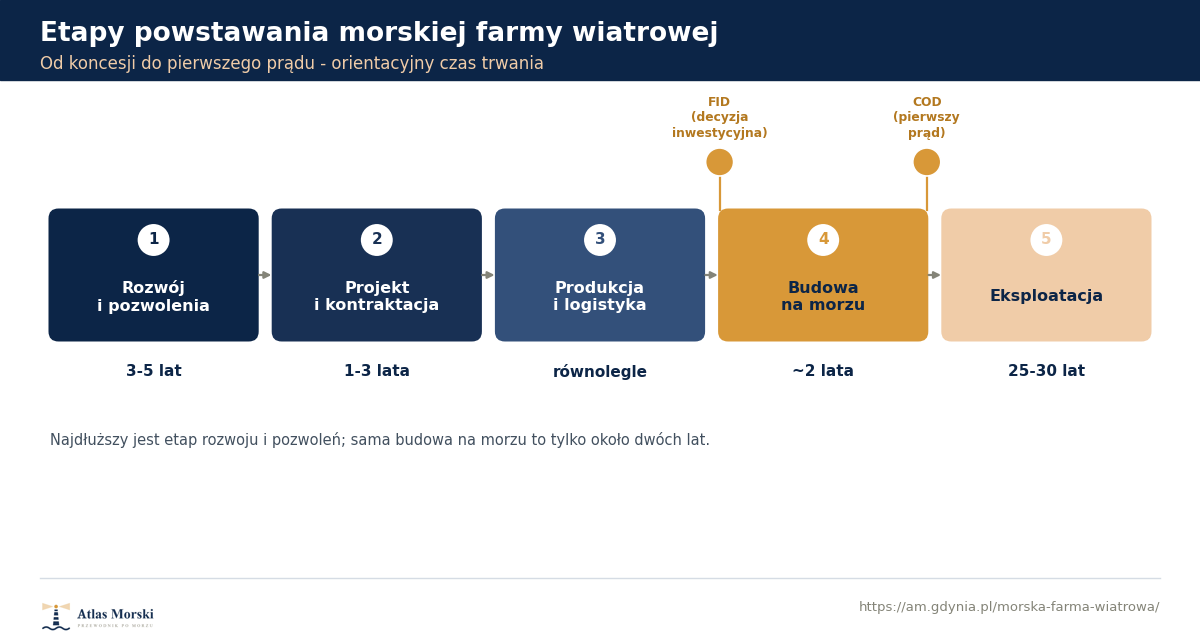

Cały proces dzieli się na pięć głównych faz: rozwój i pozwolenia, projekt i kontraktację, produkcję i logistykę, budowę na morzu oraz eksploatację. Pierwsze trzy toczą się na lądzie i w urzędach, dopiero czwarta rozgrywa się na wodzie.

Rozwój i pozwolenia
To najdłuższy, choć najmniej kapitałochłonny etap. Zaczyna się od uzyskania prawa do obszaru morskiego – w Polsce jest to pozwolenie lokalizacyjne, tak zwane PSZW (pozwolenie na wznoszenie i wykorzystywanie sztucznych wysp, konstrukcji i urządzeń w polskich obszarach morskich). Równolegle prowadzi się wieloletnie badania środowiskowe: obserwacje ptaków, ssaków morskich i dna, rozłożone na pełne sezony, bo tylko wtedy dają wiarygodny obraz. Ich efektem jest decyzja środowiskowa. Do tego dochodzą warunki i umowa przyłączeniowa z operatorem sieci przesyłowej, pozwolenia na budowę oraz prawo do wsparcia w postaci kontraktu różnicowego (CfD). Skalę tego etapu widać po tym, że pierwsze decyzje lokalizacyjne dla polskich projektów Bałtyk II i Bałtyk III zapadły już w latach 2012-2013.
Podłoże technologiczne całego przedsięwzięcia – dlaczego w ogóle stawia się farmy na morzu i czemu akurat Bałtyk się do tego nadaje – opisujemy szerzej w przewodniku po morskich farmach wiatrowych.
Projekt, kontraktacja i decyzja inwestycyjna
Gdy pozwolenia są zebrane, projekt wchodzi w fazę szczegółowego projektowania i zamawiania. Powstaje dokładna koncepcja farmy, prowadzi się badania geotechniczne dna pod fundamenty i kampanię pomiarową wiatru, a następnie podpisuje kontrakty na wszystkie kluczowe elementy: turbiny, fundamenty, kable, morskie stacje transformatorowe oraz ich produkcję, transport i instalację. Baltic Power zabezpieczył takie umowy na wszystkie komponenty już w 2022 roku.
Punktem zwrotnym jest finalna decyzja inwestycyjna (FID). Zapada dopiero wtedy, gdy inwestor ma komplet pozwoleń, podpisane kontrakty i zamknięte finansowanie – morskie farmy realizuje się zwykle w modelu project finance, z udziałem wielu banków. Baltic Power osiągnął finalną decyzję inwestycyjną i domknął finansowanie od 25 instytucji jesienią 2023 roku. Dopiero po FID zaczyna się prawdziwe wydawanie pieniędzy i budowa.
Produkcja, logistyka i port instalacyjny
Po decyzji inwestycyjnej ruszają fabryki. Fundamenty, wieże, gondole i łopaty powstają w różnych zakładach w Europie, często równolegle, a potem trafiają do portu instalacyjnego – dużego terminalu z ciężkim nabrzeżem, gdzie się je magazynuje i skąd wypływają na morze. Bez takiego zaplecza żadna farma nie powstanie, dlatego jego rola rośnie z każdym projektem. Piszemy o nim osobno w tekście o portach instalacyjnych i serwisowych, a o samej logistyce ciężkich ładunków – w materiale o transporcie i logistyce morskiej.
Jak wygląda budowa na morzu krok po kroku?

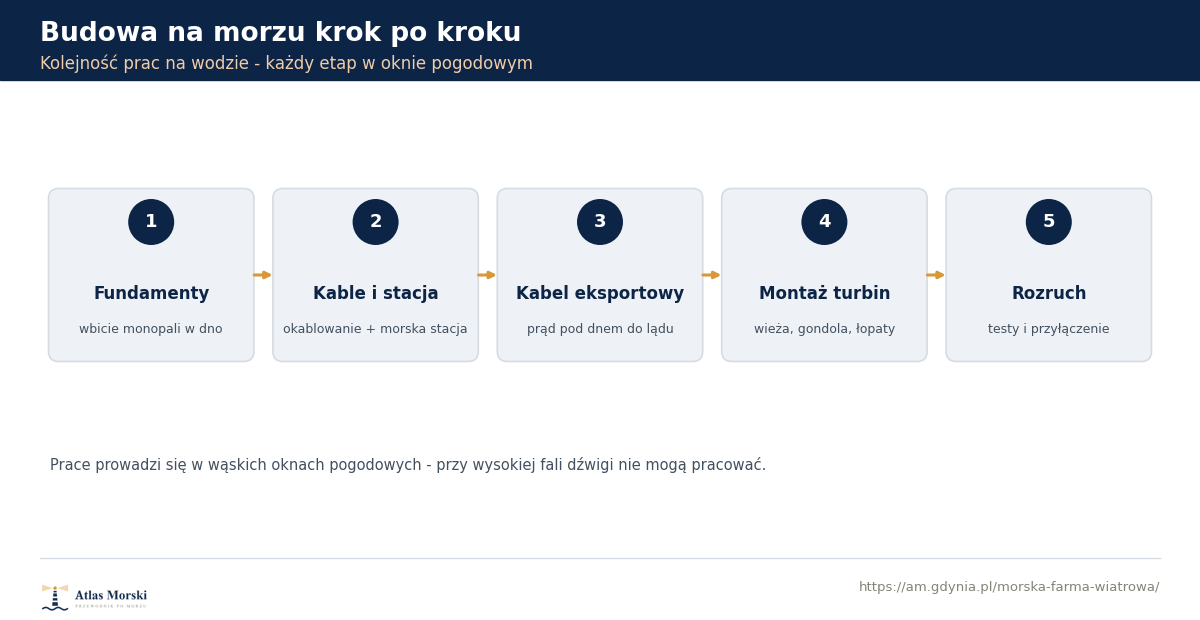

Budowa na morzu ma ustaloną kolejność: najpierw fundamenty, potem okablowanie i morska stacja transformatorowa, następnie kabel eksportowy do lądu, na końcu turbiny i rozruch. Każdy etap wymaga innych statków i dobrej pogody, więc prace układa się w wąskich oknach między sztormami.

Najpierw w dno wbija się fundamenty morskich turbin – na Bałtyku najczęściej monopale, czyli stalowe pale wbijane młotem hydraulicznym, z kurtyną bąbelkową tłumiącą hałas groźny dla ssaków. Potem układa się kable wewnątrzfarmowe łączące poszczególne turbiny i stawia morską stację transformatorową, która zbiera z nich prąd. Kolejny krok to kabel eksportowy prowadzący energię pod dnem do lądu, gdzie trafia do stacji lądowej i sieci – temu przyłączu poświęcamy osobny tekst o kablu podmorskim. Dopiero na gotowych fundamentach statek instalacyjny stawia kolejno segmenty wieży, gondolę i łopaty, a jak działa sama maszyna, tłumaczymy w artykule o turbinie wiatrowej. Całość zamyka rozruch: testy, synchronizacja z siecią i przekazanie farmy do eksploatacji.
Co decyduje o tym, ile potrwa budowa?
O harmonogramie decyduje głównie to, co dzieje się przed wbiciem pierwszego pala: tempo procedur administracyjnych, dostępność miejsca w sieci i łańcuch dostaw. Sam montaż na morzu jest przewidywalny, o ile dopisze pogoda.
Najczęstsze źródła opóźnień to przedłużające się pozwolenia i badania środowiskowe, kolejka po przyłączenie do sieci przesyłowej – w wielu krajach to dziś największe zewnętrzne wąskie gardło – oraz ograniczona liczba wyspecjalizowanych statków instalacyjnych i wytwórni fundamentów, o które konkurują wszystkie projekty naraz. Do tego dochodzą okna pogodowe: przy silniejszym wietrze i wysokiej fali dźwigi nie mogą bezpiecznie pracować, więc morska część prac potrafi się wydłużyć mimo dobrego przygotowania. Wreszcie liczy się finansowanie – dopóki nie zapadnie finalna decyzja inwestycyjna, projekt formalnie stoi.
Budowa morskiej farmy wiatrowej w Polsce – harmonogram Baltic Power
Baltic Power to pierwszy w Polsce projekt, który przeszedł pełną drogę od pozwoleń do produkcji energii. Jego harmonogram dobrze pokazuje, jak rozkładają się poszczególne etapy w praktyce.
Decyzję lokalizacyjną projekt uzyskał w listopadzie 2022 roku, a pozwolenie na budowę lądowej części przyłącza w styczniu 2023 roku. W sierpniu 2023 roku wojewoda pomorski wydał pierwsze trzy pozwolenia na budowę morskiej części – dwóch stacji na morzu, sieci łączącej turbiny oraz 76 turbin – a rada nadzorcza inwestora podjęła warunkową decyzję inwestycyjną. Finalna decyzja inwestycyjna i domknięcie finansowania nastąpiły jesienią 2023 roku, po czym z początkiem 2024 roku ruszyła budowa. Bazę serwisową w Łebie stawiano od stycznia 2024 do kwietnia 2025 roku, równolegle powstawał pierwszy w Polsce terminal instalacyjny w Świnoujściu. Pierwszy prąd popłynął 10 lipca 2026 roku. Farma o mocy około 1,2 GW zajmuje blisko 130 km² i ma zasilać czystą energią ponad 1,5 miliona gospodarstw domowych przez ponad 25 lat.
Za Baltic Power ustawiają się kolejne projekty – Baltica 2 i 3, Bałtyk II i III czy Baltica 1 – a rząd wyznaczył cel około 5,9 GW mocy do 2030 roku i nawet 18 GW w perspektywie 2040 roku. Ich stan realizacji śledzimy w przeglądzie farm wiatrowych na Bałtyku.
Co dzieje się po zakończeniu budowy?
Po rozruchu farma wchodzi w najdłuższą fazę swojego życia – eksploatację, która trwa 25-30 lat, a bywa i dłużej. To wtedy powstaje trwałe zatrudnienie: technicy i inżynierowie z bazy serwisowej dbają o turbiny, kable i stacje, prowadzą przeglądy i naprawy. Wymagania i realia tej pracy opisujemy w tekście o pracy w offshore. Po upływie okresu eksploatacji operator staje przed wyborem: rozebrać farmę i przywrócić dno do stanu wyjściowego albo wymienić turbiny na nowsze i przedłużyć życie inwestycji. Praktyczne zestawienie wszystkich etapów wraz z orientacyjnym czasem trwania przygotowaliśmy w pliku do pobrania poniżej.
Harmonogram i etapy budowy morskiej farmy wiatrowej
Jednostronicowa mapa projektu: wszystkie etapy od koncesji do pierwszego prądu, orientacyjny czas trwania każdego z nich oraz kolejność prac na morzu.
Podsumowanie
Budowa morskiej farmy wiatrowej to przedsięwzięcie rozpisane na lata, w którym najwięcej czasu pochłania nie montaż, lecz pozwolenia, badania i przygotowania. Kolejność jest twarda: najpierw prawo do morza i decyzja środowiskowa, potem kontrakty i finalna decyzja inwestycyjna, na końcu krótka, ale wymagająca faza na wodzie i długie lata eksploatacji. Baltic Power pokazał, że w polskich warunkach da się tę drogę przejść do końca, a kolejne projekty na Bałtyku ruszają jego śladem.
FAQ
Ile trwa budowa morskiej farmy wiatrowej?
Cały cykl, od pomysłu do pierwszego prądu, trwa zwykle 7-11 lat. Z tego 3-5 lat przypada na rozwój i pozwolenia, 1-3 lata na projekt i przygotowania, a około 2 lata na właściwą budowę na morzu. Potem farma pracuje przez 25-30 lat.
Ile trwa sama budowa na morzu?
Właściwa faza morska – wbicie fundamentów, ułożenie kabli, postawienie stacji i turbin oraz rozruch – zajmuje zwykle około dwóch lat. Jest krótsza niż etap pozwoleń, bo wszystkie elementy są wtedy już wyprodukowane i czekają w porcie na dobrą pogodę.
Jakie pozwolenia są potrzebne do budowy morskiej farmy wiatrowej w Polsce?
Projekt musi uzyskać pozwolenie lokalizacyjne (PSZW), decyzję środowiskową, warunki i umowę przyłączeniową z operatorem sieci, pozwolenia na budowę części lądowej i morskiej oraz prawo do wsparcia w postaci kontraktu różnicowego (CfD).
Od czego zaczyna się budowa morskiej farmy wiatrowej na morzu?
Od fundamentów. Najpierw w dno wbija się fundamenty (na Bałtyku najczęściej monopale), potem układa kable wewnątrzfarmowe i stawia morską stację transformatorową, następnie prowadzi kabel eksportowy do lądu, a na końcu montuje turbiny i przeprowadza rozruch.
Co najczęściej opóźnia budowę morskiej farmy wiatrowej?
Najczęściej przedłużające się pozwolenia i badania środowiskowe, kolejka po przyłączenie do sieci przesyłowej, ograniczona dostępność statków instalacyjnych i wytwórni fundamentów oraz okna pogodowe, w których można bezpiecznie prowadzić prace na morzu.
Jak długo działa morska farma wiatrowa?
Zaprojektowana jest zwykle na 25-30 lat eksploatacji. Po tym okresie operator może rozebrać farmę i przywrócić dno do stanu wyjściowego albo wymienić turbiny na nowsze i przedłużyć życie inwestycji.
Źródła
- Polskie Stowarzyszenie Energetyki Wiatrowej – opracowania o rozwoju i harmonogramach projektów offshore
- Ministerstwo Klimatu i Środowiska – ramy prawne i cele morskiej energetyki wiatrowej w Polsce
- Grupa ORLEN i Baltic Power – komunikaty o etapach i harmonogramie projektu
- PGE Baltica oraz inni inwestorzy – informacje o stanie realizacji projektów bałtyckich
- Polskie Sieci Elektroenergetyczne – warunki przyłączenia farm do sieci
- Publikacje branżowe dotyczące cyklu życia i budowy morskich farm wiatrowych
Sławomir Wydra, redakcja Atlas Morski
